Bedrijventerrein De Campagne

Maldegem

Via een nieuwsbrief houden wij geïnteresseerden op de hoogte. Inschrijven kan hier

Bedrijventerrein De Campagne - Maldegem

De gemeente Maldegem, Veneco, Aquafin en het Agentschap Wegen en Verkeer transformeren samen het bedrijventerrein ter hoogte van Krommewege/Vliegplein/Steenhouwerslaan//Industrielaan. Naast de heraanleg van het bestaande terrein (125 ha), komt er ook een uitbreiding, goed voor ongeveer 23,5 ha extra bedrijventerrein.

Uw bedrijf op De Campagne?

De deadline voor het indienen van een kandidatuurdossier is ondertussen verstreken. Indien er na het doorlopen van de verkoopprocedure nog percelen beschikbaar komen, lanceren we een nieuwe oproep. U kan zich hiervoor inschrijven op de wachtlijst via wendy.vanlaere@veneco.be

Timing - Uitbreiding

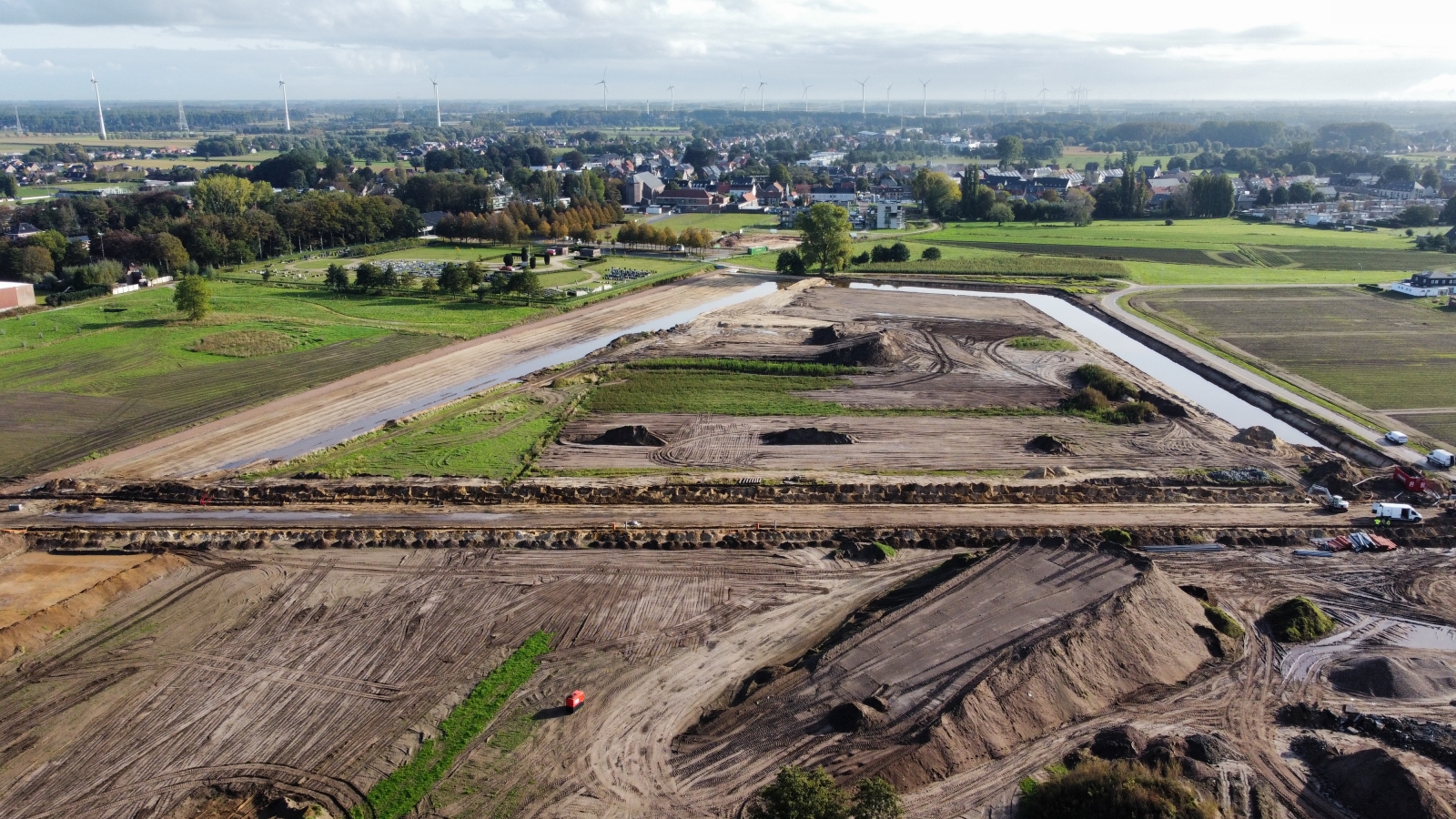

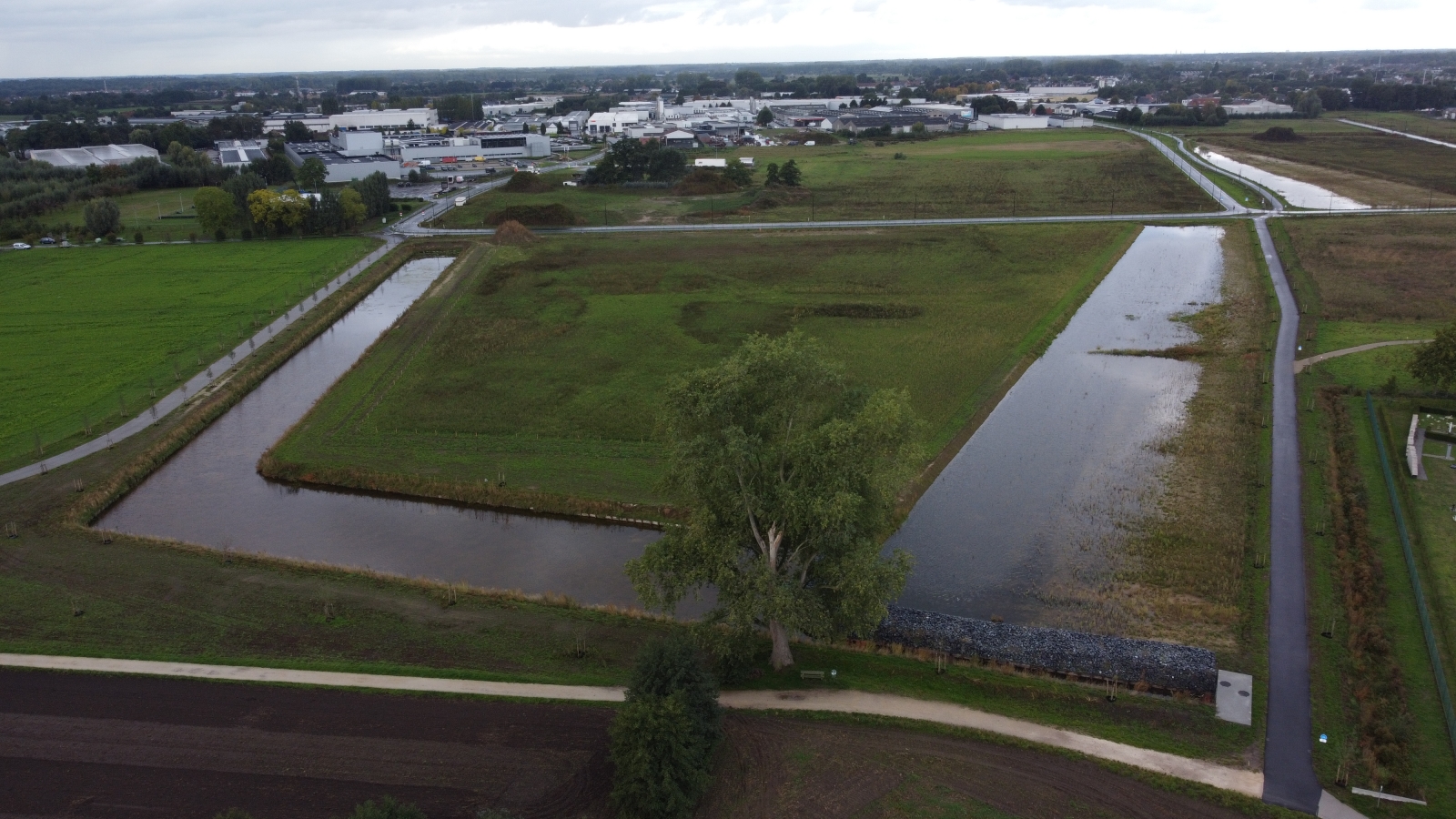

In maart 2021 startte aannemer Stadsbader met de wegen- en rioleringswerken in de nieuwe zone. De werken zijn ondertussen zo goed als afgerond.

Door de aanleg van de nieuwe wegenis naar de uitbreidingszone zal doorgaand verkeer t.h.v. het kruispunt Ringbaan/Zandakkers naar het bedrijventerrein niet meer mogelijk zijn.

Naast de nieuwe wegenis werd een netwerk van fietspaden aangelegd met een verbinding naar Adegem-Dorp via de Lekvijverswegel en naar Maldegem via het Vliegplein. Ook op het bestaand bedrijventerrein wordt de fietsinfrastructuur geoptimaliseerd en nieuw aangelegd (Krommewege en Nijverheidslaan).

Timing - Heraanleg bestaand terrein

De geplande werken gebeuren in fasen en zullen opeenvolgend plaatsvinden tussen 2022 en 2029:

  • Fase A: Sint-Barbarastraat - Vliegplein - Blekkersgat - deel van de Industrielaan t.h.v. de Sint-Barbarastraat
  • Fase B: Krommewege tussen Steenhouwerslaan en Blekkersgat + Lindestraat
  • Fase C: Nijverheidslaan
  • Fase D: Industrielaan - zijstraat Industrielaan - Ambachtenlaan
  • Fase E: Krommewege tussen Industrielaan en Steenhouwerslaan
  • Fase F: Steenhouwerslaan




Aquafin verheldert

U moet afkoppelen? Klik op onderstaande links voor meer info. De filmpjes zijn gemaakt op maat van woningen, maar de principes voor bedrijfsgebouwen zijn dezelfde.

  1. Waarom zijn deze werken nodig?
  2. Waarom afval- en regenwater scheiden?
  3. Waar naartoe met het regenwater?
  4. Hulp bij het afkoppelen: Uw afkoppelingsdeskundige is Leen Vandenbrande (0470/19.88.15).
  5. Keuring: U bent vrij in de keuze van keuringsinstantie.

Zijn er steunmaatregelen?
Er is een subsidie op de keuring van priv├ę waterafvoer. Meer info vindt u op de website van de gemeente Maldegem.

De gemeente Maldegem en Veneco informeren

Klik op onderstaande link om een filmpje te bekijken over het gewenste onderwerp.

  1. Het PRUP uitgelegd
  2. Aandacht voor water en mobiliteit
  3. Interesse in de aankoop van een perceel
  4. Onze partners
project

Bedrijventerrein De Campagne, Maldegem - Meetjesland

Uitbreiding met regionaal en lokaal bedrijventerrein.

opdrachtgever

Gemeentebestuur Maldegem

studiebureau

Masterplan: Sweco
Ontwerp wegen en riolering: Arcadis

aannemer

Stadsbader

oppervlakte

23,5 ha extra bedrijventerrein

Bedrijventerrein De Campagne
